Kolejność prac wykończeniowych od stanu surowego zamkniętego

Fabian Pietrzak .

1 maja 2026

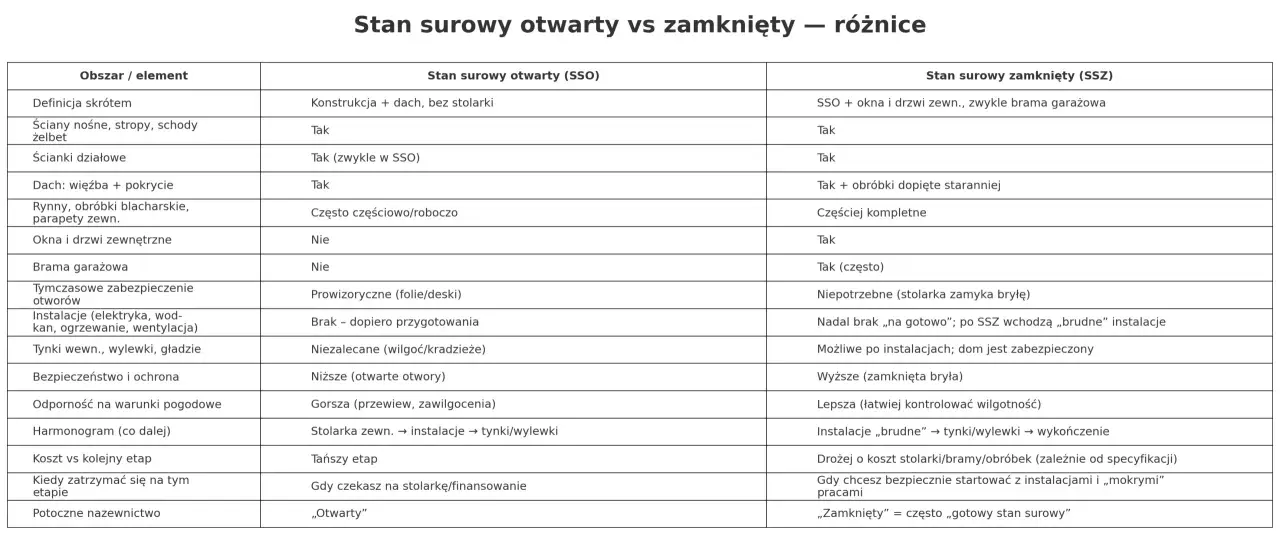

Tabela porównuje stan surowy otwarty i zamknięty, pokazując kolejność prac wykończeniowych od stanu surowego zamkniętego.

Po zamknięciu bryły domu łatwo odnieść wrażenie, że najtrudniejsza część budowy jest już za nami. W praktyce właśnie wtedy zaczyna się etap, w którym zła decyzja może oznaczać kucie gotowych ścian, pękające posadzki albo podwójny zakup materiałów. Dobrze zaplanowana kolejność prac wykończeniowych od stanu surowego zamkniętego pomaga przejść od pustych pomieszczeń do gotowego wnętrza bez niepotrzebnych przestojów i poprawek.

Najbezpieczniejszy rytm prowadzi od instalacji do montażu końcowego

  • Najpierw sprawdź szczelność budynku, kompletność dachu, okien i drzwi zewnętrznych.
  • Instalacje ukryte, czyli elektrykę, wodę, kanalizację, ogrzewanie i wentylację, wykonuje się przed tynkami.
  • Tynki wewnętrzne powinny poprzedzać wylewki, aby nie zabrudzić i nie uszkodzić świeżej posadzki.
  • Prace mokre wymagają suszenia, ogrzewania i kontroli wilgotności przed układaniem podłóg.
  • Podłogi, drzwi wewnętrzne, osprzęt i biały montaż zostawia się na końcówkę, gdy zakończą się prace pylące.

Stan surowy zamknięty nie oznacza jeszcze gotowego domu

W typowym domu stan surowy zamknięty oznacza zamontowane okna i drzwi zewnętrzne, wykonany dach oraz zabezpieczoną bryłę budynku. Zakres może się jednak różnić między umowami, dlatego przed rozpoczęciem wykończenia sprawdzam, czy w środku nie ma przecieków, czy stolarka jest prawidłowo osadzona i czy można utrzymać temperaturę odpowiednią dla zapraw, tynków oraz farb.

To także dobry moment na ostateczne potwierdzenie układu pomieszczeń. Przed wejściem instalatorów trzeba znać położenie kuchni, umywalek, prysznica, grzejników, gniazd, punktów oświetleniowych oraz urządzeń takich jak rekuperator, pompa ciepła czy stacja ładowania samochodu. Każda zmiana po tynkach kosztuje więcej, bo często wymaga bruzdowania gotowej powierzchni.

Co sprawdzić przed rozpoczęciem robót

  • szczelność dachu, okien i drzwi zewnętrznych,
  • drożność kominów i przewodów wentylacyjnych,
  • wykonanie ścian działowych zgodnie z projektem,
  • przebieg przyłączy oraz miejsce na rozdzielnicę i rozdzielacze,
  • warunki temperaturowe i możliwość ogrzewania budynku,
  • plan punktów elektrycznych, internetowych, alarmowych i automatyki domowej.

Nie zaczynałbym prac mokrych w nieogrzewanym budynku późną jesienią tylko dlatego, że ekipa ma wolny termin. Produkty zawierające wodę muszą prawidłowo wyschnąć i związać, a mróz lub wysoka wilgotność mogą pogorszyć ich parametry. Harmonogram powinien wynikać z technologii, nie z samej dostępności wykonawcy.

Instalacje trzeba rozprowadzić zanim ściany zostaną zakryte

Pierwszy właściwy etap to wykonanie wszystkich instalacji, które później znikną pod tynkiem, zabudową albo w warstwach podłogi. Najczęściej obejmuje to instalację elektryczną, wodno-kanalizacyjną, ogrzewanie, wentylację mechaniczną, internet, alarm, monitoring i przewody automatyki budynkowej.

Elektryka i teletechnika

Poza standardowymi gniazdami zaplanuj przewody do routerów, punktów dostępowych Wi-Fi, kamer, wideodomofonu, rolet, czujników zalania oraz sterowania ogrzewaniem. W domu inteligentnym dobrze zostawić puste peszle w kilku strategicznych miejscach. To tani sposób na zachowanie możliwości rozbudowy systemu bez późniejszego prowadzenia przewodów po wierzchu.

Przed tynkowaniem sprawdź wysokość puszek, położenie rozdzielnicy i zgodność punktów z projektem kuchni. Najczęstszy błąd nie polega na braku gniazd, tylko na ich złym rozmieszczeniu względem mebli, sprzętu AGD i oświetlenia.

Woda, kanalizacja i ogrzewanie

Instalator powinien sprawdzić spadki kanalizacji, położenie odpływów oraz wysokość podejść. W przypadku ogrzewania podłogowego trzeba znać układ przyszłych zabudów, wysp kuchennych i stałych mebli. Rur nie układa się pod elementami, które będą wiercone lub kotwione, jeśli można tego uniknąć.

Przed zakryciem instalacji wykonuje się próby szczelności i dokumentuje przebieg przewodów. Zdjęcia ścian oraz podłóg z widoczną miarką przydadzą się później podczas montażu szafek, luster i uchwytów. Sam traktuję taką dokumentację jak część wyposażenia domu, bo po kilku latach trudno pamiętać, gdzie dokładnie przebiega każda rura.

Tynki powinny wyprzedzać wylewki

[search_image] kolejność prac wykończeniowych tynki wewnętrzne wylewki ogrzewanie podłogowe

W większości domów najbezpieczniejszy układ wygląda tak: instalacje, tynki wewnętrzne, schnięcie i wietrzenie, warstwy podłogowe, ogrzewanie podłogowe oraz wylewki. Dzięki temu zaprawa tynkarska nie spada na gotową posadzkę, a ciężki sprzęt nie niszczy świeżej powierzchni.

Jak prowadzić tynkowanie

Najczęściej wykonuje się najpierw sufity, później ściany, a na końcu wnęki i ościeża. Tynkarze powinni zabezpieczyć okna, drzwi oraz elementy instalacji, a po pracy budynek trzeba regularnie wietrzyć. Nie przyspieszaj suszenia gwałtownym ogrzewaniem, ponieważ zbyt szybka utrata wilgoci może sprzyjać pęknięciom.

Rodzaj tynku ma znaczenie dla tempa dalszych prac. Tynk gipsowy zwykle wymaga innych warunków niż cementowo-wapienny, dlatego termin wejścia wylewkarzy powinien potwierdzić wykonawca po ocenie podłoża, a nie wynikać z sztywnej daty zapisanej w kalendarzu.

Warstwy podłogi i wylewka

Po wyschnięciu tynków przygotowuje się podłoże, układa izolację, folię oraz instalacje znajdujące się w podłodze. Przy ogrzewaniu podłogowym przewody muszą być prawidłowo zamocowane i sprawdzone przed zalaniem. Dopiero wtedy wykonuje się wylewkę cementową albo anhydrytową.

Po wylewkach przychodzi czas na przerwę technologiczną. Posadzka musi wyschnąć, a w przypadku ogrzewania podłogowego często przeprowadza się procedurę wygrzewania zgodnie z zaleceniami producenta. Układanie drewna, paneli lub winylu na zbyt wilgotnej podłodze to jeden z prostszych sposobów na późniejsze odkształcenia i odspajanie materiału.

Prace mokre trzeba połączyć z rozsądnym suszeniem

Po tynkach i wylewkach budynek zawiera dużo wilgoci technologicznej. Samo otwarcie okien nie zawsze wystarczy, szczególnie zimą lub w domu z ograniczoną wentylacją. Potrzebne może być ogrzewanie, regularne krótkie wietrzenie, wentylatory albo osuszacze, ale sposób suszenia powinien być dopasowany do rodzaju zastosowanych materiałów.

W tym czasie można prowadzić część prac równoległych, na przykład ocieplenie poddasza, wykonanie paroizolacji czy przygotowanie zabudów z płyt gipsowo-kartonowych. Trzeba jednak pilnować, aby wełna i płyty nie zostały zamknięte w wilgotnym budynku. Zawilgocona izolacja traci skuteczność, a zabudowa może później pękać.

Przeczytaj również: Jak pomalować pokój bez smug? Praktyczny poradnik

Elewacja i ocieplenie

Ocieplenie domu można wykonywać równolegle z pracami wewnętrznymi, jeśli pozwalają na to temperatura i warunki pogodowe. Zewnętrzne roboty pomagają ustabilizować temperaturę w środku, ale nie powinny być prowadzone podczas deszczu, silnego wiatru ani w warunkach niezgodnych z kartą techniczną systemu.

Nie odkładałbym na później detali takich jak parapety, obróbki, podbitka i połączenia przy oknach. To właśnie tam często pojawiają się mostki termiczne i nieszczelności. Estetyczna elewacja nie naprawi źle wykonanych detali przy stolarce.

Wykończenie wnętrz zacznij od prac brudnych i wysokich

Gdy tynki i posadzki są suche, można przejść do etapów widocznych na co dzień. Najpierw wykonuje się sufity, zabudowy, gładzie i przygotowanie ścian. W łazienkach dochodzi hydroizolacja podpłytkowa, czyli elastyczna warstwa chroniąca podłoże przed wodą.

W pomieszczeniach mokrych płytki zwykle układa się przed malowaniem pozostałych ścian. W pokojach dobrym rozwiązaniem jest pierwsza warstwa farby, potem montaż podłóg, a na końcu poprawki i warstwa finalna. Taki układ ogranicza ryzyko pobrudzenia nowej podłogi, a jednocześnie pozwala estetycznie zamknąć miejsca przy listwach.

Etap Co obejmuje Na co uważać
Przygotowanie ścian Gładzie, szlifowanie, gruntowanie Pył trzeba dokładnie usunąć przed malowaniem
Łazienki i kuchnia Hydroizolacja, płytki, fugi i silikony Nie pomijaj uszczelnienia narożników i przejść instalacyjnych
Malowanie Grunt, pierwsza i końcowa warstwa farby Podłoże musi być suche, równe i odpylone
Podłogi Panele, deska, winyl, płytki i listwy Sprawdź wilgotność i równość podłoża przed montażem
Montaż końcowy Drzwi wewnętrzne, armatura, gniazda, oprawy i meble Wykonuj go po zakończeniu większości prac pylących

Drzwi wewnętrzne najlepiej zamawiać wcześniej, ale montować dopiero po ustaleniu docelowych poziomów podłogi. Zbyt wczesny pomiar może skończyć się niepasującymi skrzydłami albo koniecznością przerabiania ościeżnic. Biały montaż i osprzęt elektryczny zostaw na sam koniec, kiedy ściany są już pomalowane, a podłogi zabezpieczone.

Najczęstsze błędy potrafią odwrócić cały harmonogram

Najdroższe pomyłki wynikają zwykle z pośpiechu. Należą do nich wylewki wykonane przed tynkami, układanie podłóg na wilgotnym podłożu, brak prób szczelności instalacji oraz montaż armatury przed zakończeniem brudnych prac.

  • Nie zamawiaj materiałów bez pomiaru. Szczególnie dotyczy to drzwi, kuchni, blatów i zabudów łazienkowych.
  • Nie zakrywaj instalacji bez dokumentacji. Zdjęcia i schematy ograniczają ryzyko przewiercenia rury.
  • Nie skracaj suszenia na życzenie ekipy. Oszczędność kilku dni może oznaczać miesiące problemów z podłogą.
  • Nie wpuszczaj kilku ekip do tego samego pomieszczenia naraz. Tynkarze, wylewkarze i glazurnicy potrzebują różnych warunków pracy.
  • Nie zapominaj o odbiorach częściowych. Przed zakryciem instalacji i po wykonaniu wylewek sprawdź jakość robót.

Przy większej inwestycji prowadzę prosty dziennik budowy z datami, zdjęciami, kartami produktów i informacją, kto wykonał dany etap. Nie zastępuje to odbioru przez fachowca, ale bardzo ułatwia kontrolę nad kolejnością i szybko pokazuje, gdzie powstał problem.

Dobry plan wykończenia zaczyna się od kontroli, nie od zakupów

Najbardziej praktyczny schemat wygląda następująco: szczelny budynek, dokładny plan punktów, instalacje, tynki, suszenie, warstwy podłogowe, wylewki, ponowne suszenie, zabudowy, płytki, malowanie, podłogi i montaż wyposażenia. Poszczególne etapy mogą częściowo się zazębiać, ale nie powinny łamać zasad technologii.

Przed zamówieniem każdej kolejnej ekipy sprawdź trzy rzeczy: czy poprzednie prace są odebrane, czy podłoże ma wymagane parametry oraz czy następny wykonawca zna docelowe poziomy i wymiary. Taka kontrola zajmuje niewiele czasu, a często decyduje o tym, czy wykończenie domu będzie spokojnym procesem, czy serią kosztownych poprawek.

FAQ - Najczęstsze pytania

Sprawdź szczelność dachu, okien i drzwi zewnętrznych, drożność kominów i wentylacji oraz zgodność ścian działowych z projektem. Potwierdź także układ punktów elektrycznych, wodnych, grzewczych i teletechnicznych oraz możliwość ogrzewania budynku.
Tynki powinny poprzedzać wylewki, aby zaprawa i ciężki sprzęt nie zabrudziły ani nie uszkodziły gotowej posadzki. Po tynkowaniu trzeba odczekać na wyschnięcie i przewietrzyć budynek, a następnie wykonać warstwy podłogi, ogrzewanie podłogowe i wylewkę.
Budynek należy ogrzewać i regularnie krótko wietrzyć, a w razie potrzeby użyć wentylatorów lub osuszaczy dobranych do zastosowanych materiałów. Nie skracaj przerwy technologicznej, ponieważ podłoga musi osiągnąć odpowiednią suchość, a ogrzewanie podłogowe często wymaga wygrzewania według zaleceń producenta.
Drzwi warto zamówić wcześniej, ale ich pomiar i montaż należy wykonać po ustaleniu docelowych poziomów podłogi. Podłogi, drzwi wewnętrzne, armaturę, gniazda, oprawy i biały montaż zostawia się na końcówkę, po zakończeniu większości prac pylących i malowaniu.
Oceń artykuł

Średnia: 5.0 / 5 · 1 ocena

Tagi

instalacje tynki wylewki podłogi hydroizolacja
Autor Fabian Pietrzak
Fabian Pietrzak
Nazywam się Fabian Pietrzak i od 4 lat zgłębiam tajniki budowy, remontów oraz świata inteligentnych domów. Moja przygoda z tymi tematami zaczęła się od fascynacji tym, jak nowoczesne technologie mogą ułatwić nam życie i sprawić, że nasze domy staną się bardziej komfortowe i energooszczędne. Staram się przekazywać wiedzę w sposób przystępny, analizując dostępne informacje i porównując różne rozwiązania, abyście mogli podejmować świadome decyzje dotyczące Waszych inwestycji. Zależy mi na tym, by treści na remontbudowa.pl były nie tylko ciekawe, ale przede wszystkim praktyczne, dokładne i aktualne.
